Vesikattoremontti onnistuu hyvällä suunnittelulla

Rakentajan toimitus
Julkaistu 14.09.2011

Vesikaton uusiminen on tarpeen kun katemateriaali ei enää täytä sille suunniteltuja ominaisuuksia. Kattoremonttia ei ole kuitenkaan syytä lykätä liian pitkälle, ettei remontti laajene myös vesivahinkojen korjaamiseen. RemonttiOptimi ohjelma on suunniteltu auttamaan ja helpottamaan remontoinnin suunnittelua.


Milloin kattoremontti on ajankohtainen?

Omakotitalon vesikattoremontti tulee ajankohtaiseksi kun katemateriaalin pinta alkaa näyttää selviä kulumisen merkkejä. Haalistunut, kulunut ja mahdollisesti jopa halkeillut vesikatteen pinta on syytä uusia pian. Myös kiinnikkeiden ja läpivientien kohdat kuluvat ja menettävät vedenpito-ominaisuuksia pitkäaikaisen säärasituksen seurauksena. Pahimmassa tapauksessa vesikaton vaihtoon herätään vasta kun sadevesi pääsee syystä tai toisesta vuotamaan sisätiloihin. Tällaisessa tapauksessa on edessä myös yläpohjarakenteiden kosteusvaurioiden korjaaminen. Säännöllisillä vesikaton tarkastuksilla, esimerkiksi 3-5 vuoden välein on mahdollista havaita ongelmat ajoissa ja aloittaa tarvittaessa remontin suunnittelu.

Vesikatteen kulumiseen vaikuttavat seikat

Katemateriaaleissa on eroja niiden kestävyyksissä jotka näkyvät eripituisina käyttöikinä. Keskimäärin vesikatteiden käyttöikä vaihtelee 30…45 vuoden välillä riippuen materiaalista. Esimerkiksi huopakatteen tekninenkäyttöikä on n. 30 vuotta ja tiilikatteella n. 45 vuotta.

Myös rakennuksen sijainnilla on merkitystä katteen kestävyyteen. Rannikon sääolosuhteet ovat erilaiset kuin sisämaassa ja pohjoisessa ilmaston säärasitukset poikkeavat etelä Suomen olosuhteista. Näiden lisäksi myös rakennusta ympäröivä puusto sekä maaston korkeuserot muodostavat joko suojaisan tai avonaisen paikan rakennuksen säärasituksille.


Lähtötilanteen selvittämisellä määritetään remontin laajuus

Vesikattoremontin suunnittelu kannattaa aloittaa lähtötilanteen selvittämisestä. Eli missä kunnossa katto on ja mitä kaikkea on syytä uusia. Jos kyseessä on vesikaton vuoto, on myös muut uusittavat rakenteet selvitettävä. Katteen alla oleva laudoitus on yleensä uusittava vanhassa katossa. Tässä yhteydessä asennetaan myös uusi aluskate.

VESIKATTOREMONTIN TYÖVAIHEET / RAKENNUSOSAT:

  • purkutyöt
  • aluskate
  • ruodelaudoitus
  • katemateriaalit
  • kattoturvatuotteet
  • räystäslaudat
  • sadevesijärjestelmät


Keskeistä remontin suunnittelussa

Remontin suunnittelussa keskeisiä tekijöitä ovat kustannukset, työvaiheet ja aika. Kustannukset muodostuvat hankittavista materiaaleista sekä tehtävistä työtunneista. Vesikatoremontin yhteydessä materiaalikustannukset koostuvat remontin laajuudesta riippuen aluskatteesta, ruodelaudoituksen puumateriaaleista, itse katteesta sekä kiinnikkeistä ja hankittavista kattotarvikkeista. Lisäksi vesikattoremontin yhteydessä on hyvä uusia myös sadevesijärjestelmän kourut ja syöksyt.

Työtuntien kustannukset määräytyvät paikkakunnan hintatason ja tietysti tehtyjen työtuntien määrän mukaan. Työhön kuluva aika on arvioperusteinen ja saattaa vaihdella kohteen vaativuudesta riippuen. Myös se, teetetäänkö työ ammattiporukalla vai talkoohenkisesti omana työnä vaikuttaa työtunneista muodostuvaan kustannusarvioon.

Työvaiheet kannattaa suunnitella hyvin, jotta remontti etenisi mahdollisimman sujuvasti. Esimerkiksi purkutöiden osalta jätelavan tilaaminen, puretun rakenteen suojaaminen ja kaikkien tarvittavien työkalujen ja turvavarusteiden on oltava kunnossa työntekoa aloitettaessa. Rakentamisen eri työvaiheiden oikeasta suorittamisesta kannattaa ottaa etukäteen selvää, jotta työt tulevat tehtyä kerralla oikein.

Aikataulun suunnitteleminen perustuu arvioon työvaiheiden kestoista. Lisäksi aikatauluun vaikuttavat kattoremontissa sääolosuhteet sekä kohteen vaativuus. Materiaalisiirtojen helppous ja työskentely paikat voivat joko nopeuttaa tai hidastaa työntekoa. Aikataulusuunnitelma on kuitenkin suuntaa antava ja kaikkia työn etenemiseen vaikuttavia seikkoja ei voi ennakoida.


RemonttiOptimi helpottaa suunnittelua ja selvittää kustannukset

RemonttiOptimi on ohjelma jonka tarkoitus on helpottaa remontin suunnittelua kaikilta edellä mainituilta osa-alueilta. Kun esimerkiksi vesikattoremontti suunnitellaan tarkasti käyttäen RemonttiOptimi ohjelmaa, saadaan realistinen suunnitelma hankkeen toteuttamiselle. Ohjelma mahdollistaa myös kustannusvertailun eri toteutusvaihtoehdoilla. Jos esimerkiksi halutaan vertailla vesikaton uusimista tiilikatteella tai muovipinnoitetulla pellillä, saadaan ohjelmalla kätevästi näiden välinen hintaero selville.

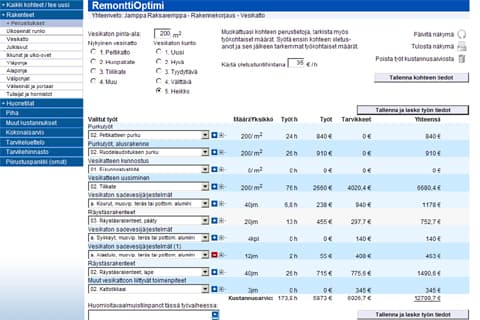

RemonttiOptimi ohjelma antaa automaattisesti remonttiin liittyvät työt listana. Aluksi ohjelmaan syötetään kohteen perustiedot, jonka jälkeen valitaan kohteen remontoitava osa esim. vesikatto. Tässä kohdassa käydään kaikki vesikattoremonttiin kuuluvat työvaiheet läpi. Jokaisen suoritettavan työvaiheen kohdalla valitaan tarkentava tieto työstä ja materiaalista. Kun kaikki tarvittavat kohdat on täytetty, ohjelma laskee remonttiin kuluvan ajan ja hinnan.

Talukkomuotoinen näkymä erittelee sarakkeittain valitut työt, materiaalimäärät, työhön kuluvan ajan, työn hinnan, tarvikkeiden hinnat sekä tietysti työvaiheiden hinnat yhteensä. Kakki kohdat ovat myös jälkikäteen muutettavissa ja vaihdettavissa, joten kustannuvertailu hoituu helposti ja nopeasti.

Talo
katto
suunnittelu
kustannukset
Kiinnostuitko? Tilaa ilmainen Rakentaja.fi-uutiskirje:

Sinua voisi kiinnostaa myös:

Eikö mökillä ollutkaan mukavaa?
Pystytkö Sinä rentoutumaan mökillä ollessasi? Entä muut perheenjäsenesi? Tarjoaako mökki teille jokaiselle mukavaa puuhaa, sekä mahdollisuuden rentoutua ja ladata akkuja? Mökki on paikka, jonka viihtyisyyteen, toiminnallisuuksiin ja yksityiskohtiin kannattaa panostaa. Mökillä on mukava viettää aikaa monin eri tavoin. Nyt on hyvä aika aloittaa suunnittelu, niin ensi kesänä kaikki on kunnossa!Santanderilta voit hakea rahoitusapua suunnitelmiisi
Näinkin voi rakentaa: Näyttävästi sisään­kutsuva kulmaikkuna
Rakennetaan Yhdessä -yhteisö haastoi some-seuraajiaan esittelemään taidokkaita toteutuksiaan. Jenna Järvinen osallistui Instagramissa Onnistuneet ratkaisut -teemakuukauteen jakamalla kotinsa kulmaikkunaratkaisun. Tässä jutussa pääsemme kurkistamaan miten sitä lähdettiin suunnittelemaan sekä mitä toteutuksessa tuli ottaa huomioon.
Joka verstaan perustyökalu Bosch-pylväsporakone PBD 40
Uusi Bosch-pylväsporakone PBD 40 on todellinen joka verstaan työkalu ja varma valinta niin rakentajalle kuin remontoijallekin: Perinteisillä porakoneilla törmäät nopeasti ongelmiin poratessasi reikiä koviin materiaaleihin, kuten metalliin. Myös pienten ja vaikeasti kiinnittyvien kappaleiden työstäminen voi olla hankalaa perinteisin välinein. Useimmiten tarvittavan tarkkuuden lisäksi puuttuu myös vaadittava voima. Tehokkaalla ja erittäin tarkalla Bosch-pylväsporakoneella PBD 40:llä tilanne muuttuu toiseksi!
Viikon kysymys mietityttää.
Viikon kysymys: Vanhan hirsisaunan eristäminen?
Kysymys:Kyseessä on n. 60 v. vanha hirsirunkoinen rantasauna. Remontoimme sitä sisäpuolelta. Remppamiehemme ehdotti sisäpuolelle seuraavaa: pystykoolaus, sen päälle hopeapaperi, sen päälle vaakakoolaus ja sitten panelointi. Mietityttää voiko vanhaan rakennukseen käyttää uudenaikaista hopeapaperia. Syntyykö paperin ja hirren väliin kondensaatiovettä? Saunaa ei ole lämpöeristetty ja se on pääasiallisesti käytössä vain kesäaikaan.
Rakentamisen lupa-asiat voi hoitaa myös netissä
Voit asioida Lupapisteessä silloin kuin sinulle sopii - koko hankkeen ajan. Pääset täydentämään hankkeen tietoja sähköisessä työtilassa yhdessä muiden hankkeen osapuolten kesken. Voit käydä vuoropuhelua asiointikunnan viranomaisten kanssa palvelun kautta ja lupahakemuksen jättämisen jälkeen saat hanketta koskevat viranomaispäätökset suoraan Lupapisteeseen. Asiointia voidaan kunnasta riippuen jatkaa palvelussa aina hankkeen valmistumiseen asti. Lupapisteen avulla pidät itsesi sekä muut osapuolet tietoisena hankkeen etenemisestä - kellon ympäri.
Kollaasi rintamiestalon remonttikuvia
Rintamamiestalon sisäpuolen remontoinnin hinta
Rintamamiestalon remontti voi aiheuttaa epävarmuutta, mutta oikeilla toimenpiteillä se voidaan toteuttaa onnistuneesti. Tässä artikkelissa käymme läpi viisi yleisintä remonttia sisätiloissa sekä suurimpia korjausvirheitä. Remonttien toteutuksessa kannattaa ottaa huomioon tilojen nykykunto. Remontointi aloitetaan huonoimmassa kunnossa olevasta tilasta.Hyvä on muistaa, että esimerkkihinnat kattavat tyypillisimmät tapaukset, mutta kaikki kohteet eivät tälle välille mahdu. Kustannuksiin vaikuttaa myös kohteen kunto ja materiaalivalinnat mukaan sekä oman ja teetetyn työn suhde.

Luetuimmat

skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton

Uusimmat

skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
skeleton
